В жилом квартале NEWПИТЕР в гп. Новоселье Ломоносовского района Ленинградской области компания «Строительный трест» ведет строительство восьмого и девятого лотов.
В восьмом лоте ЖК NEWПИТЕР, включающем в себя 9-этажный кирпичный дом на 259 квартир остекление выполнено на 70%. На объекте продолжаются работы по разводке системы отопления, а также системы электроснабжения. Кровельные работы выполнены на 30%. Специалисты приступили к работам по прокладке наружных сетей.
В девятом лоте комплекса, также состоящем из 9-этажного дома на 259 квартир, в первой и второй секциях ведётся монтаж окон и холодных витражей, завершаются кровельные работы. В третьей секции ведётся монтаж окон. В четвертой секции завершаются общестроительные работы на кровле. Продолжаются сантехнические и электромонтажные работы. Ведутся общестроительные работы по пристройке. Ввод в эксплуатацию обоих лотов назначен на IV квартал 2020 года.
В составе ЖК «Капитал» в городе Кудрово Всеволожского района Ленинградской области продолжается строительство 8 лота, получившего название «Архитектор».

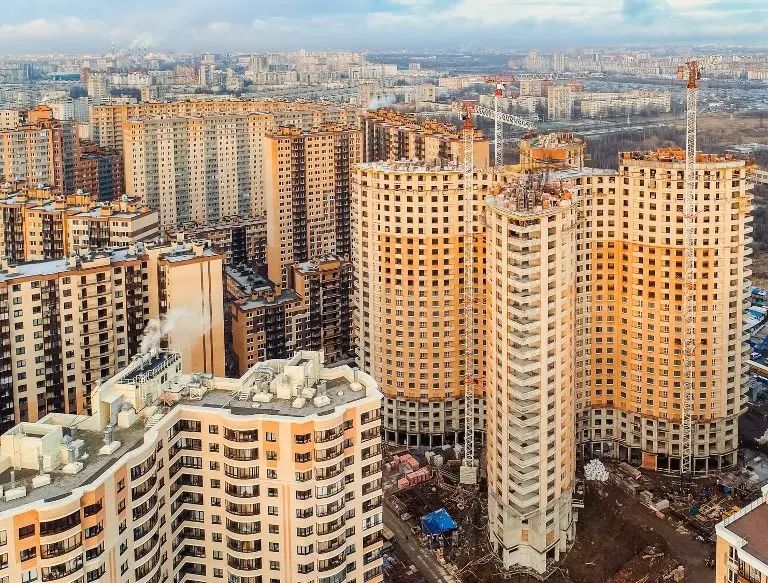

Жилой комплекс «Архитектор» включает в себя 869 квартир и подземный паркинг на 274 машиноместа. Дом напоминает лист клевера и состоит из пяти секций. В секциях 8.1 и 8.2 завершён монтаж парапетов кровли. Общестроительные работы выполнены на 100%. Специалисты приступили к монтажу электрики и сантехники. В секции 8.3 ведётся заливка плиты перекрытия над 27 этажом. В секции 8.4 завершена заливка плиты перекрытия над 27 этажом. В секции 8.5 ведётся кирпичная кладка стен 27 этажа. Специалисты продолжают работы по монтажу инженерных систем: отопление, электрика, слаботочные системы. На всех секциях начался монтаж окон с 16 этажа и выше. Завершить строительство ЖК «Архитектор» планируется в IV квартале 2021 года.
На Малой Бухарестской улице продолжается возведение двух очередей 13-этажного жилого комплекса «Новое Купчино». Первый этап состоит из пяти секций. Во всех секциях продолжается монтаж лифтового оборудования, а также отделочные работы мест общего пользования. На втором этапе, куда входят четыре секции основного корпуса и два отдельностоящих дома, завершается кирпичная кладка стен, начались общестроительные работы на кровле. Ведётся монтаж окон. Специалисты продолжают работы по прокладке магистральных сетей.
В Калининградской области компания «Строительный трест» продолжает строительство второго (третья очередь) и четвертого (четвертая очередь) лотов проекта ЖК «Город мастеров». В состав второго лота входит четыре дома: №7, 8, 9 и 10. В доме №7 идет монтаж стропильной системы кровли и внутренней электропроводки. Продолжается монтаж лифта. В доме №8 завершены работы по кладке кровельных дымоходов, начата работа по монтажу стропильной системы. Идёт кладка стен и перегородок с первого по шестой этажи. В доме №9 ведётся остекление окон и лоджий, монтаж металлочерепицы на кровле и внутренней электропроводки. Продолжается монтаж лифтов. В доме №10 заканчивается кладка стен и перегородок, а также устройство обрешётки кровли.
В состав четвертого лота проекта входит один дом. В настоящее время ведется заливка стен третьего этажа. На площадке продолжаются работы по прокладке наружного водопровода, ливневой и бытовой канализации.
