На сегодняшний день он выполнен на 75% и завершится в 2024 году.
Реализация проекта позволит обеспечить бесперебойное теплоснабжение полумиллиона потребителей, расширить систему резервной подачи тепла и увеличить объем закупки экологичной тепловой энергии от ТЭЦ.
В настоящее время завершено строительство третьего вывода Приморской котельной, а ее модернизация выполнена на 50%. В течение 2024 года в котельной обновится программно-технический комплекс управления котлоагрегатами. Это позволит повысить надежность работы оборудования и снизить расход топлива при эксплуатации.

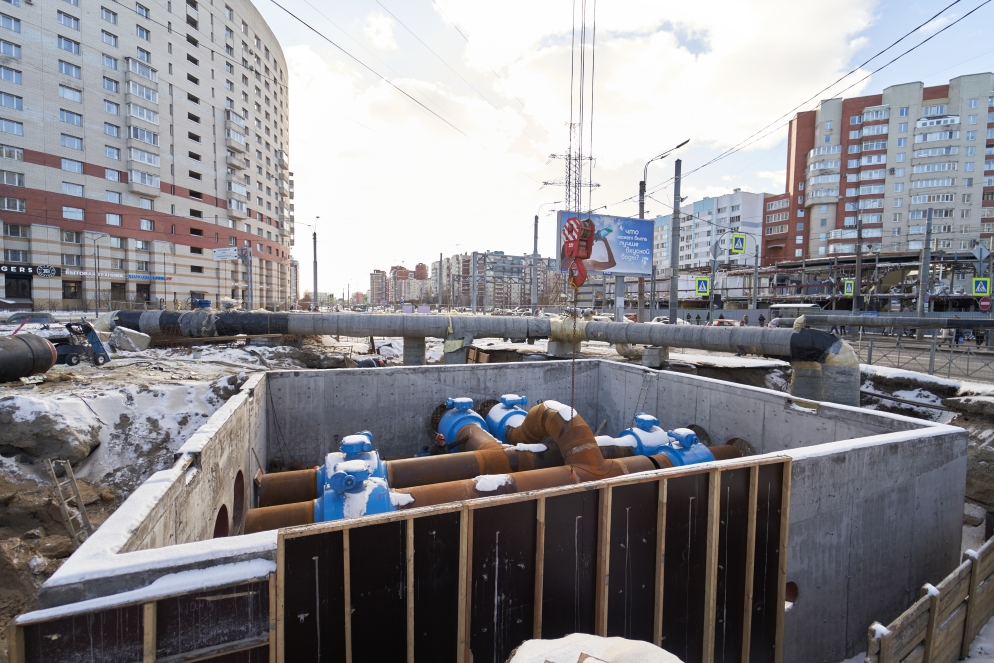

Также проведена реконструкция технологических трубопроводов протяженностью 1020 метров диаметром 800-1200 мм.
Реконструирован магистральный трубопровод вдоль Торфяной дороги. Специалисты повысили пропускную способность тепломагистрали за счет увеличения ее диаметра с 600 мм до 800 мм. Завершены работы по замене трубопроводов на проспекте Испытателей.
Параллельно продолжается строительство тепломагистрали протяженностью более 3,3 км по Планерной улице и почти 2,8 км по улице Оптиков.
